三峡如东海上换流站项目全面进入外场作业

2020-07-02 08:59 性质:转载 作者:振华海工集团 来源:振华海工集团
免责声明:港机网(www.port-m.com)尊重合法版权,反对侵权盗版。(凡是我网所转载之文章,文中所有文字内容和图片视频之知识产权均系原作者和机构所有。文章内容观点,与本网无关。如有需要删除,敬请来电商榷!)
6月29日,由南通振华重装承建的迄今世界最大、亚洲首座海上换流站——三峡如东海上换流站导管架开始外场总拼,自此,项目全面进入外场施工作业阶段。三峡如东海...

6月29日,由南通振华重装承建的迄今世界最大、亚洲首座海上换流站——三峡如东海上换流站导管架开始外场总拼,自此,项目全面进入外场施工作业阶段。

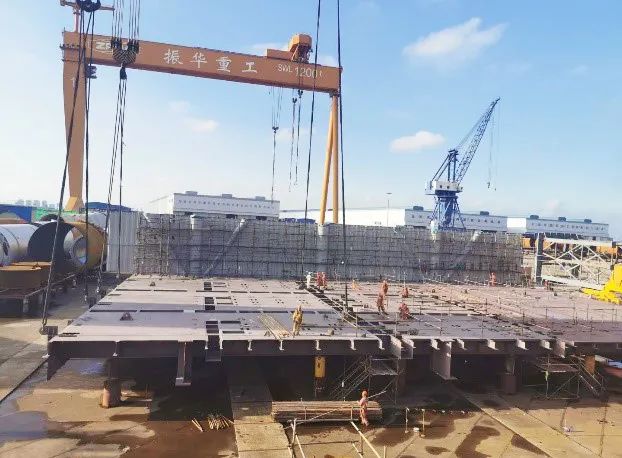

三峡如东海上换流站上部模块分为七层建筑,平面尺寸约84米x94米,高约44米,总重约20000吨。项目上部模块于3月8日开工建造。经过数控切割、预制件制作、片体制作、舱壁安装、分段预舾装、分段涂装等工序,6月23日,项目上部模块已开始外场小合拢。

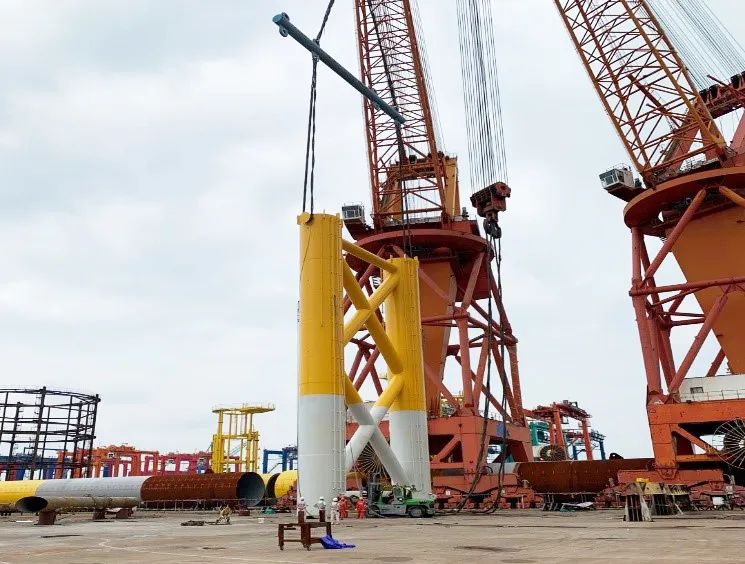

三峡如东海上换流站下部导管架采用行架式结构,长约80米,高28米,宽度16米,共两片,总重约4500T,是目前为止国内最大的导管架。为确保导管架外场总拼节点能按时完成,项目部和海工生产一部通过精心策划,细化生产节点,采用两班制,克服连续半个月的梅雨天气,成功于6月29日开始外场总拼,为导管架向8月底具备发运条件提供了有力保障。

三峡如东海上换流站为三峡新能源公司江苏如东海上风电项目的重要组成部分,它负责汇聚附近三个风电场共1100MW的电能,并将其转换为损耗更低的直流电后,通过海缆输送至陆上。三峡如东海上风电项目是国内首个正负400千伏柔性直流电海上风电项目,直流海缆输电距离约100公里,是目前国内电压等级最高、输送距离最长的柔性直流输电海缆。

三峡海上换流站上部模块一层预计7月份完成小合拢,并于8月1日开始外场搭载,项目导管架将于7月开始连续吊装,7月底完成总拼吊装,预计8月底具备发运条件。
