“没有反馈就是设备运行稳定的最好证明!”在美国南卡WWT码头项目周例会上,来自用户方的肯定话语,让现场交机团队悬在心头的大石头终于落了地。4月17日,振华重工为该码头建造的3台岸桥顺利交付,项目经理金岳峰止不住喜悦连线现场交机团队:“多亏了大伙儿的坚守,我们的项目才能按时完成!”
美国南卡WWT码头位于查尔斯顿港,它是美国第四大国际集装箱港口。振华重工将为其提供12台岸桥,分3批交付,本次交付的3台岸桥于2019年10月21日运抵现场。为减少对码头的影响,用户要求设备卸船后,将岸桥转运至码头后场开展调试工作。
“用户的需求,就是使命。”现场交机组长傅元吉立刻召集团队与码头用户商讨制定前期卸船、转运方案。北美子公司作为项目总包,充分发挥了属地化优势,调动资源支持现场交机团队,成功做到了“一天卸一台机、转运一台机”的目标,比原计划提前完成了卸船任务,顺利进入现场调试环节。
突如其来的新冠肺炎疫情打乱了交机计划,也给现场交机团队带来了一定心理压力。2月2日,国内疫情爆发,交机团队收到美国停止中国出访人员入境的通知。事出突然,必须快速反应。“我们要马上汇报,尽快安排人员出行!”得到通知后,金岳峰与傅元吉的第一反应便是要克服万难,确保项目现场交机人手的充足。两人商量后,决定分工行事,在国内的金岳峰负责确保国内的工程师能够在“警戒线”拉起前赶到现场;在现场的傅元吉负责做好现场人员的心理疏导和延签工作。几位“逆行”的工程师也是“争分夺秒”,最终赶在美国限制外国人入境的前一天顺利入境。
为了保障现场作业人员的安全,北美子公司早在国内疫情爆发时便采购了大量防疫物资。在码头现场,子公司也制定了每日测温、消杀等常态化的防疫安排,及时宣贯疫情防控的重要性。疫情初期,美国当地对戴口罩的亚洲人存在一定的抵触心理,对此,北美子公司积极与用户沟通,寻求他们的理解与支持。“他们(子公司)想的比我们多,默默做了许多,我们虽然嘴上不说,但心里很感谢他们,让我们踏实了很多。”傅元吉说道。在子公司周密、细致的防疫部署下,现场交机人员焦虑担忧心理渐渐得以缓解,交机工作也得以有序推进。
随着疫情在全球的不断蔓延,欧洲航线逐渐被封锁。“关键配套件调试人员不足,这可如何是好啊?”当得知项目上的配套件供应商无法到现场调试设备时,交机组陷入了困境。
“既然现在人员也进不来,这个担子必须得我们自己扛起来了。”傅元吉鼓励大家不要灰心,群策群力,一起把这些难题啃下来。此刻,身处两地的金岳峰与傅元吉常常克服时差,沟通配套件供应商的现场服务计划。更加充足的防疫物资也在多方努力下,发往项目现场。
为了确保项目进度,大伙儿没有时间迟疑,现场团队中的电气工程师、电工、钳工、子公司现场人员全部上阵,投入到这个新领域的研究中,加班加点钻研电梯设计图纸及技术文件,在摸清设备“性格”之后,便展开了电梯调试工作。由于电梯的一部分轨道和限位是现场安装,交机组先是全面检查了接线和限位信号,确保无误后,亲自登上电梯轿厢顶上手动慢速运行电梯,一边验证运行是否有干涉,一边再次确认电梯各配件是否安装牢固。一切确认无误后,大伙儿又将电梯恢复至自动运行模式,对电梯平层位置、减速时间、运行速度及防坠功能等进行调试。
“试车测试满足要求!你们真厉害!”多次努力下,交机组终于自行解决了电梯调试难题,得到业主方的大力称赞,也让后续的交机工作搭上了“快车”。很快,前2台机器顺利完成耐久测试,交付用户码头,第3台也在近日完成了交付。

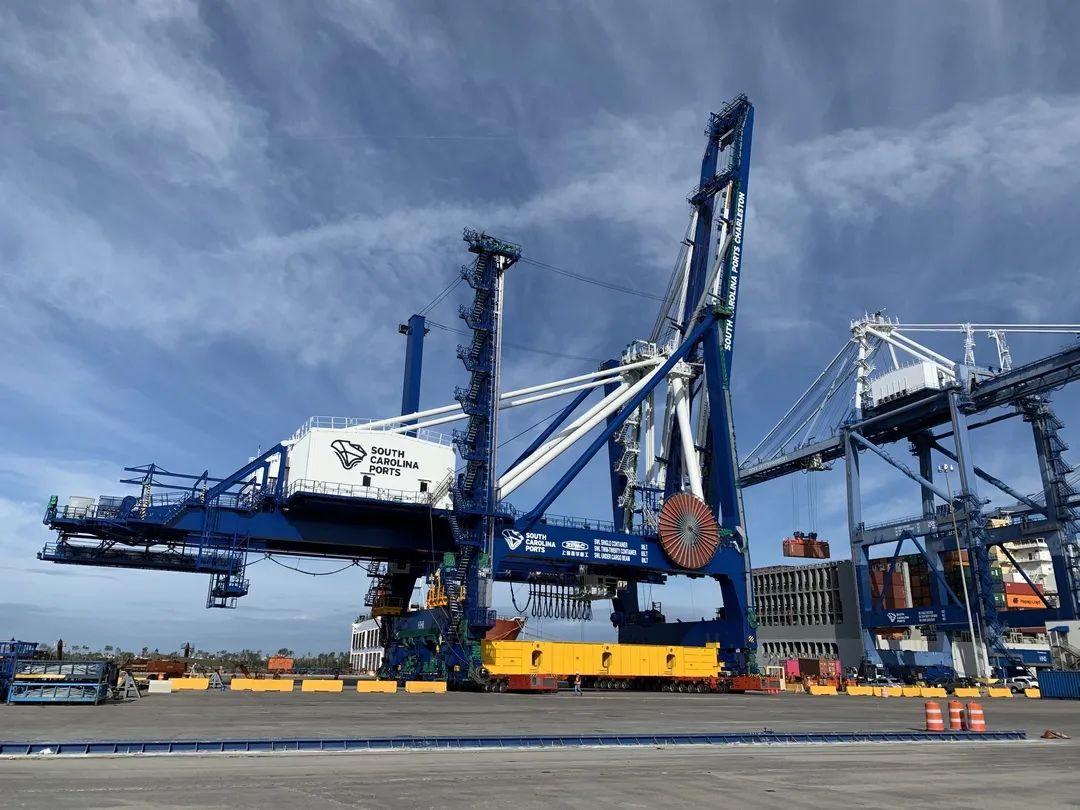

站在查尔斯顿微湿的海港边远远望去,海岸线上矗立的岸桥,若隐若现。一台台岸桥向外延伸的“手臂”,如同现场交机组在查尔斯顿的坚守,显得稳固而有力。
