2020-03-05 09:14 性质:转载 作者:上海振华重工 来源:上海振华重工
免责声明:港机网(www.port-m.com)尊重合法版权,反对侵权盗版。(凡是我网所转载之文章,文中所有文字内容和图片视频之知识产权均系原作者和机构所有。文章内容观点,与本网无关。如有需要删除,敬请来电商榷!)

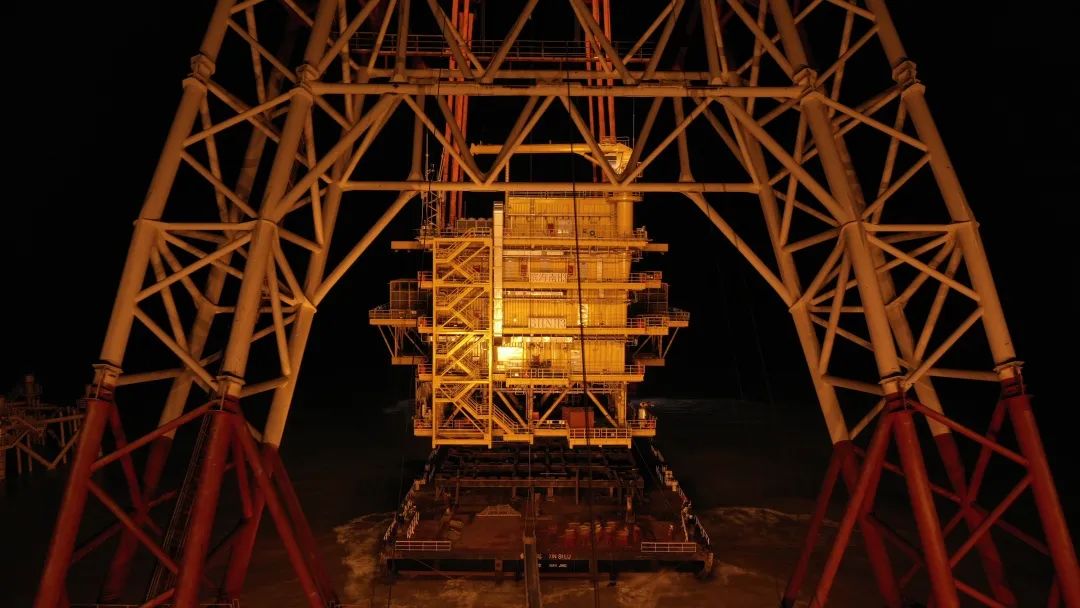

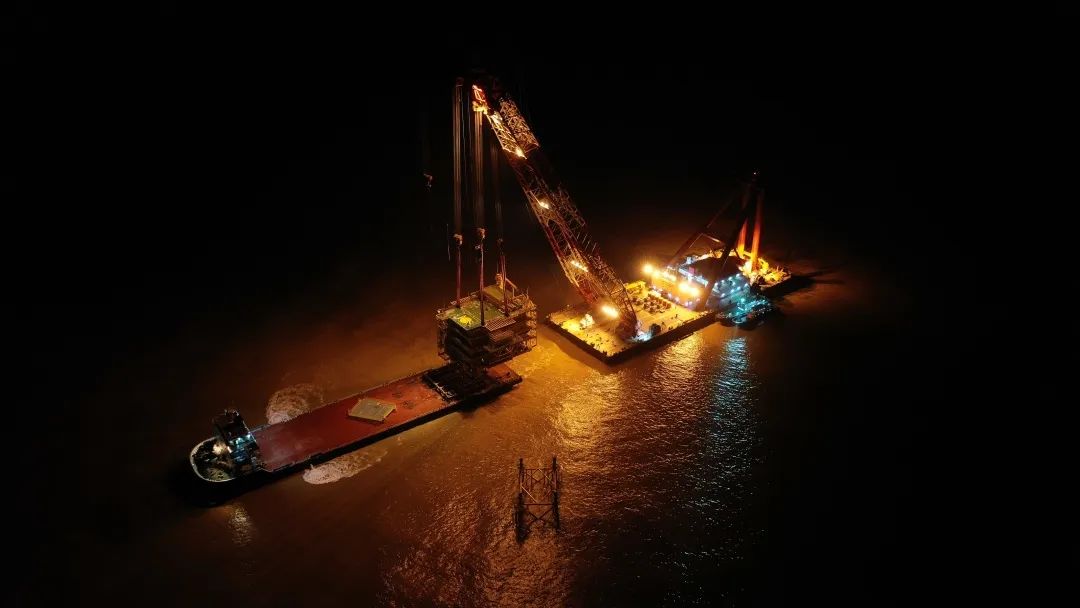

3月3日,经过近17个小时的紧张工作,振华重工“新振浮7”轮顺利完成国家电投滨海南H3#300兆瓦海上风电项目的“发电心脏”——220千伏海上升压站吊装。该海上风电...

3月3日,经过近17个小时的紧张工作,振华重工“新振浮7”轮顺利完成国家电投滨海南H3#300兆瓦海上风电项目的“发电心脏”——220千伏海上升压站吊装。

该海上风电场位于江苏省盐城市滨海县,其中海上升压站采用五层布置,平面尺寸为 38.1米×41.54米,最高点距平均海平面34.65米,总重约3030吨。此次吊装作业,项目组克服了恶劣的海上施工环境,针对升压站重量大、偏心严重等问题,提前制定吊装方案,并研判选择良好海况进行施工。期间,项目组所有作业人员全程佩戴口罩,并安排专人监测现场气象水文情况按时汇报,最终于3日凌晨1点左右顺利摘钩完成吊装。

受新冠肺炎疫情影响,项目施工时间有所延迟。为此,“新振浮7”轮严格按照公司要求积极开展疫情防控和复工复产,提前安排“新振浮7”轮及现场协助船舶船员隔离,尽早复工;配备消毒、酒精等防疫用品,按时进行消杀;每天两次测温并记录行动轨迹;要求船员佩戴口罩,单间宿舍单独领餐,避免交叉感染;船上准备应急集装箱作为外来登船人员临时休息区,避免与船员直接接触。
