发布询价单
您的位置:首页 > 资讯 > 综合新闻 > 正文

喜报!大唐滨海300兆瓦海上风电项目并网发电

2019-12-30 10:37 性质:转载 作者:上海振华重工 来源:上海振华重工
免责声明:港机网(www.port-m.com)尊重合法版权,反对侵权盗版。(凡是我网所转载之文章,文中所有文字内容和图片视频之知识产权均系原作者和机构所有。文章内容观点,与本网无关。如有需要删除,敬请来电商榷!)

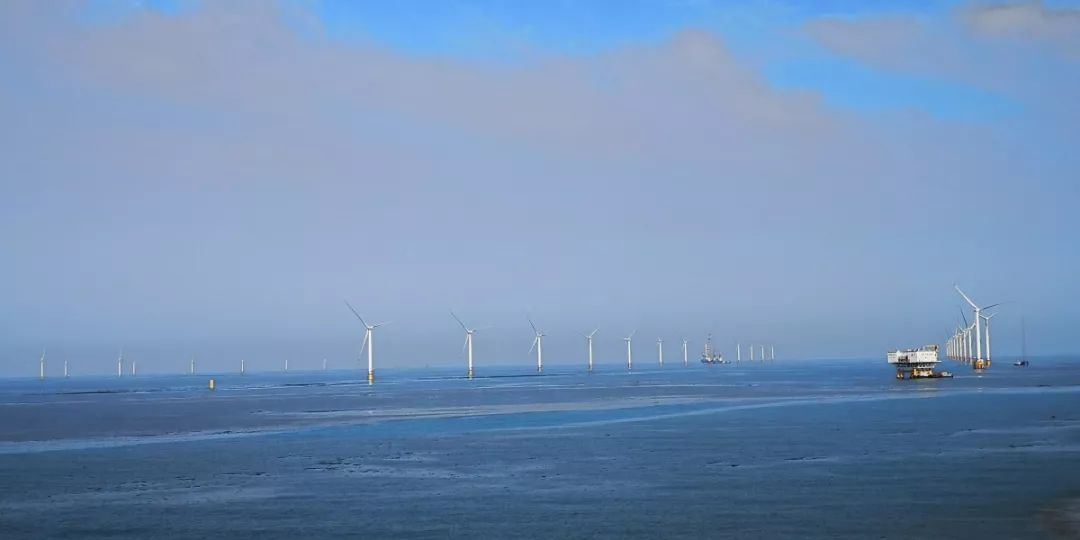

12月25日,黄海之滨传来了好消息,振华重工首个海上风电系统总承包项目——大唐滨海300兆瓦海上风电项目全部风机并网发电。振华重工参与建设的是大唐滨海300兆瓦...

12月25日,黄海之滨传来了好消息,振华重工首个海上风电系统总承包项目——大唐滨海300兆瓦海上风电项目全部风机并网发电。

振华重工参与建设的是大唐滨海300兆瓦海上风电项目二标段,共布置45台3.3兆瓦、50台3兆瓦风机及1座220千伏海上升压站,项目于2018年6月开工,由振华重工海工集团钢结构事业部承担45套风电基础的制作,海服集团承担45套风机基础的运输、安装及风机机组安装。

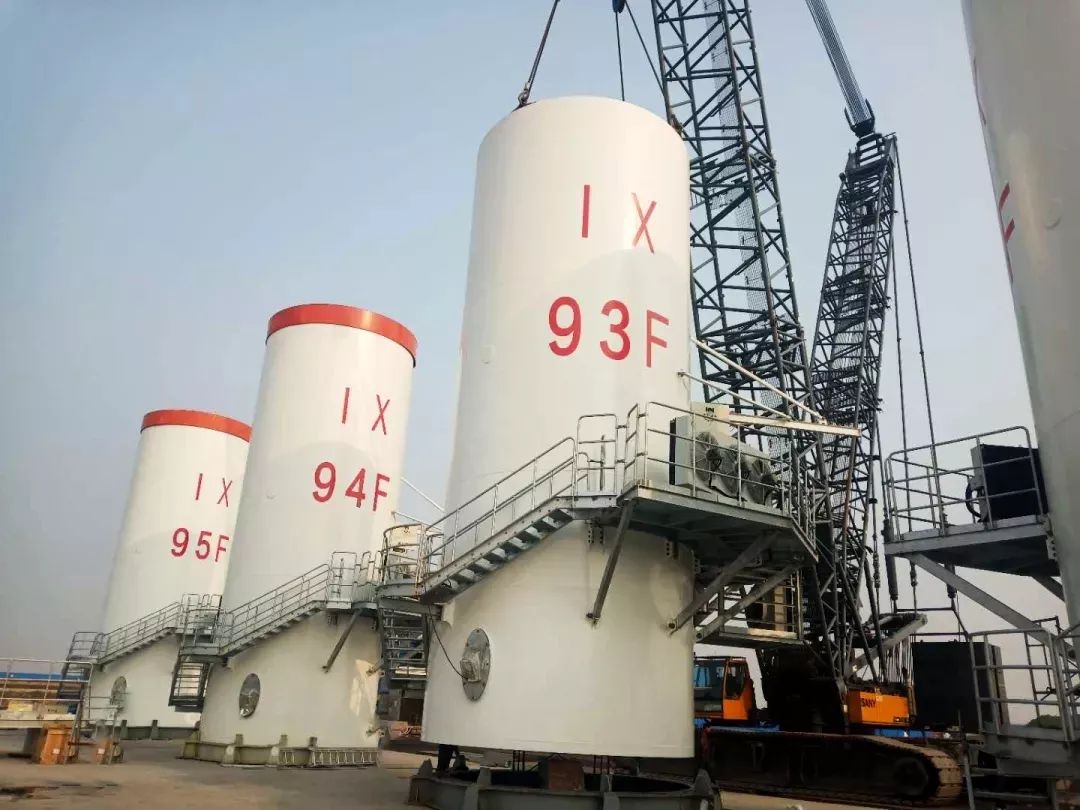

在45套风机基础中,基础桩设计长为79米至86米,最大管径6.5米,塔筒设计长度78米,直径5.5米,钢结构总吨位约47000吨,海上塔筒钢结构更是钢结构事业部首次承建。钢结构事业部先后克服施工周期短、结构形式多样等不利因素,排除施工隐患,为后续全面有序的生产铺平道路,确保了施工周期,最终圆满完成海上施工的供货需求。

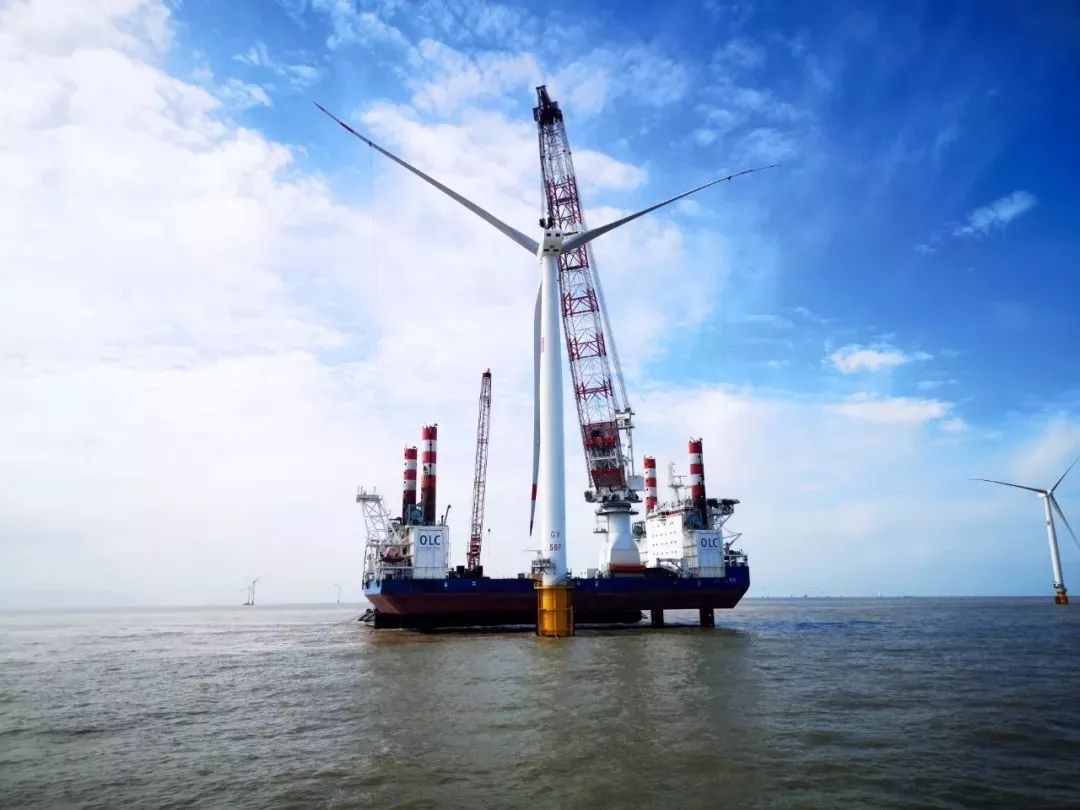

海服集团在施工中克服海上风机安装作业对天气海况的严格要求,严格把控整条供应链,合理安排,牢牢把握施工窗口期,控制工程进度。项目团队经过施工前的精心准备和科学管理,顺利完成安装任务。

大唐滨海300兆瓦海上风电项目并网发电,标志振华重工在海上风电制造领域实现由“浅蓝”到“深蓝”、由“海底扎根”到“海面绽放”的成功延伸。振华重工首个海上风电系统总承包项目成长记

2018年5月15日,振华重工中标大唐滨海海上风电项目。

2018年8月2日,大唐滨海300MW海上风电项目首桩安装成功。

2019年1月17日,首批8台风机并网发电。

2019年2月25日,“拓朋”轮国内首秀,完成该项目第八台风机的安装任务。

2019年3月25日,在可施工窗口期仅为23天的前提下,“拓朋”轮提前完成项目6台风机的安装任务。

2019年10月31日 ,大唐滨海海上风电项目风机安装全部竣工。

2019年12月25日,全部风机并网发电。

网友评论
文明上网,理性发言,拒绝广告

相关资讯

热点资讯

关注官方微信

手机扫码看新闻
