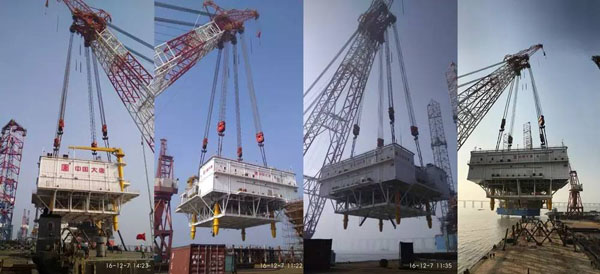

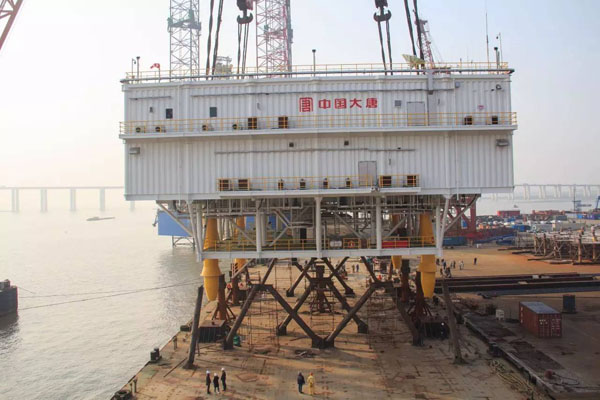

12月7日,振华重工为大唐新能源华东公司建造的大唐滨海220千伏/300兆瓦海上升压站项目上部组块在石油平台及海上风电项目经理部码头顺利完成吊装上船。
该升压站是目前国内最大容量的海上升压站,组块总重3200吨、钢结构重1900吨,由石油平台及海上风电项目部承建。
该项目于7月25日正式开工,陆上建造工期4个月,比同类产品周期减少45天。11月25日,正式通过江苏省电力质检中心站验收,并获得专家组“大唐升压站项目是目前国内5个项目/6座升压站中最好的一座”的高度评价。
目前,大唐升压站上部组块正进行船运绑扎,随船发运物资正进行吊装上船。该升压站计划将于12月10日发运至滨海安装现场,12月中旬择期进行海上吊装、安装工作。
